监理工程师考试建设工程质量、投资、进度控制历年真题精选:2004年

发布时间:2014-02-25 共1页

2004年 历年试卷
一、单项选择题
1.建设工程组织非节奏流水施工时,其特点之一是(  )。
A.各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间
B.同一施工过程的流水节拍不全相等,从而使专业工作队有时无法连续作业
C.相邻施工过程的流水步距不全相等,从而使专业工作队数大于施工过程数
D.虽然在施工段上没有空闲时间,但有的专业工作队有时无法连续作业

正确答案:A 解题思路:非节奏流水施工的特点:(1)各施工过程在各施工段的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

2.采用估算工程量单价合同时,工程款的结算是按(  )计算确定的。
A.业主提供的工程量及承包商所填报的单价
B.业主提供的工程量及实际发生的单价
C.实际完成的工程量及承包商所填报的单价
D.实际完成的工程量及实际发生的单价

正确答案:C 解题思路:采用估算工程量单价合同时,通常是由发包方委托设计单位或造价工程师提出工程量清单,列出分部分项工程量,由承包方以此为基础填报单价。最后工程的结算价应按照实际完成工程量计算,由合同中分部分项工程单价乘以实际工程量,得出工程结算的总价。

3.为确保建设工程进度控制目标的实现,监理工程师必须认真制定进度控制措施。进度控制的技术措施主要有(  )。
A.对应急赶工给予优厚的赶工费用
B.建立图纸审查、工程变更和设计变更管理制度
C.审查承包商提交的进度计划,使承包商能在合理的状态下施工
D.推行CM承发包模式,并协调合同工期与进度计划之间的关系

正确答案:C 解题思路:进度控制措施包括组织措施、技术措施、经济措施和合同措施。“对应急赶工给予优厚的赶工费用”属于经济措施;“建立图纸审查、工程变更和设计变更管理制度”属于组织措施;“推行CM承发包模式,并协调合同工期与进度计划之间的关系”属于合同措施。

4.某混凝土工程,9月份计划工程量为5000m3,计划单价为400元/m3;而9月份实际完成工程量为4000m3,实际单价为410元/m3,则该工程9月份的进度偏差为(  )万元。
A.-36
B.36
C.40
D.41

正确答案:C 解题思路:进度偏差=拟完工程计划投资-已完工程计划投资=∑拟完工程量(计划工程量)×计划单价-∑已完工程量(实际工程量)×计划单价=(5000×400-4000×400)/10000=40(万元),表示工期拖后。

5.某企业第1年初向银行借款500万元,年利率为7%,银行规定每季度计息一次。若企业向银行所借本金与利息均在第4年末一次支付,则支付额为(  )万元。
A.659.97
B.659.45
C.655.40
D.535.93

正确答案:A 解题思路:这属于“已知P,i,n,求F的问题”,则i实=(1+i名÷m)m-1=(1+7%÷4)4-1=7.186%,F=P(1+i实)n=500×(1+7.186%)4=659.97(万元)。

二、多项选择题
6.在建设工程监理规划指导下编制的施工进度控制工作细则,其主要内容有(  )。
A.进度控制工作流程
B.材料进场及检验安排
C.业主提供施工条件的进度协调程序
D.工程进度款的支付时间与方式
E.进度控制的方法和具体措施

正确答案:AE 解题思路:进度控制工作细则的主要内容包括:
(1)施工进度控制目标分解图;
(2)施工进度控制的主要工作内容和深度;
(3)进度控制人员的具体分工;
(4)与进度控制有关的各项工作的时间安排及工作流程;
(5)进度控制的方法;
(6)进度控制的具体措施;
(7)施工进度控制目标实现的风险分析;
(8)尚待解决的有关问题。

7.质量管理体系认证的特征包括(  )。
A.已获得质量管理体系认证的企业,不需再进行产品认证
B.必须由第三方认证机构进行客观评价,作出结论
C.认证的依据只能是ISO9001
D.认证的合格标志可用于宣传,也可用于具体产品上
E.认证的结论是企业的质量管理体系是否符合国际标准的要求

正确答案:BCE 解题思路:质量管理体系认证的特征包括:
(1)必须由具有第三方公证的认证机构进行客观的评价,作出结论,若通过则颁发认证证书。
(2)认证的依据是质量管理体系的要求标准,即GB/T19001(ISO9001),而不能依据质量管理体系的业绩改进指南标准即GB/T19004来进行,更不能依据具体的产品质量标准。
(3)认证过程中的审核是围绕企业的质量管理体系要求的符合性和满足质量要求与目标方面的有效性来进行。
(4)认证的结论不是证明具体的产品是否符合相关的技术标准,而是企业的质量管理体系是否符合ISO9001即质量管理体系的要求标准,是否具有按规范要求,保证产品质量的能力。
(5)认证合格标志,只能用于宣传,不能将其用于具体的产品上。获得质量管理体系认证资格的企业可以再申请特定产品的认证,但免除对质量管理体系通用要求的检查。获得产品认证的企业一般无需再申请质量管理体系认证(除非不断有新产品问世)。

8.对施工现场不同的原材料、半成品、工序、过程或工程产品的质量检验可以划分为不同的检验程度。下列检验对象中可予以免检的是(  )。
A.有足够证据证明有质量保证的一般材料
B.破坏性试验项目,质量保证资料齐全时
C.耐久性试验项目,质量保证资料齐全时
D.质量长期稳定且质量保证资料齐全的材料
E.只有通过对施工过程的严格监控而很难再对内在质量做出检验的产品

正确答案:ADE 解题思路:质量检验程度的种类包括:
(1)全数检验。也叫普遍检验,主要用于关键工序部位或隐蔽工程,以及那些在技术规程、质量检验验收标准或设计文件中有明确规定应进行全数检验的对象。
(2)抽样检验。对于主要的建筑材料、半成品或工程产品,由于数量大,通常大多采取抽样检验。优点:检验数量少;适合于需要进行破坏性试验的检验项目;检验所需时间较少。
(3)免检。即免去检验过程。包括:已有足够证据证明质量有保证的一般材料或产品;实践证明其产品质量长期稳定、质量保证资料齐全的材料;只有通过对施工过程的严格监控而很难再对内在质量做出检验的产品。

9.监理工程师受业主委托实施全过程监理时,在建设工程设计准备阶段进度控制的任务有(  )。
A.进行环境及施工现场条件的调查和分析
B.编制设计阶段工作计划及详细的出图计划
C.收集有关工期的信息,协助业主确定工期总目标
D.编制工程项目施工总进度计划及年、季、月实施计划
E.编制工程项目前期工作计划及总进度计划

正确答案:AC 解题思路:设计准备阶段进度控制的任务包括:
(1)向建设单位提供有关工期的信息,协助建设单位确定工期总目标;
(2)编制项目总进度计划;
(3)编制准备阶段详细工作计划,并控制该计划的执行;
(4)施工现场条件调研和分析等。“编制设计阶段工作计划及详细的出图计划”是设计阶段的任务;“编制工程项目施工总进度计划及年、季、月实施计划”是施工阶段的任务。“编制工程项目前期工作计划及总进度计划”是决策阶段的任务。

10.某分部工程单代号网络计划如下图所示,其中关键工作有(  )。

A.工作B
B.工作C
C.工作D
D.工作E
E.工作G

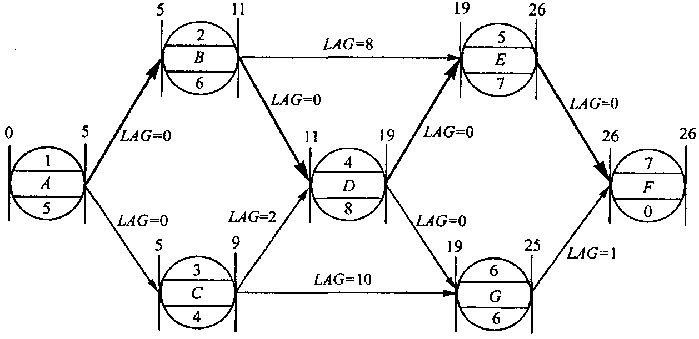

正确答案:ACD 解题思路:计算网络计划中相邻两项工作的时间间隔,计算结果如下:

可知,A→B→D→E→F为关键线路,工作A、B、D、E、F为关键工作。

百分百考试网 考试宝典
